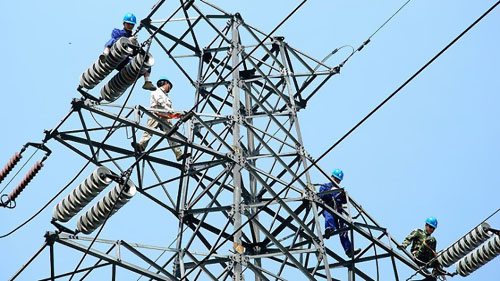

日前,500千伏甲湖灣電廠送出線路工程惠州段鐵塔N349緊線作業完畢,標志著這一南方電網2018年重點工程惠州段榜首放線段架線作業順利完成。

據悉,作為廣東電網近十年來輸電線路最長的工程,500千伏甲湖灣電廠送出線路工程輸電線路全長191公里,東起汕尾陸豐濱海的甲湖灣電廠,途徑汕尾陸河、河源紫金,抵達惠州惠城500千伏福園站。工程將于本年6月用電負荷頂峰降臨前建成投產。
據廣東電網公司基建部主任閆國兵介紹,2018年廣東東部區域猜測電力總負荷將到達6120萬千瓦,比2017年添加708萬千瓦,算上上一年投運的西電東送“滇西北”直流項目新增的500萬千瓦出力,2018年?yáng)|部估計缺電約208萬千瓦,相當于近半個海南省2017年的用電負荷。“甲湖灣送出工程是當之無愧的‘及時雨’‘濟困扶危’”,甲湖灣送出工程投產將及時添補這一缺口,保證經濟社會快速開展的電力需求。
建成后,甲湖灣電廠送出工程會將電能經過惠州的電網紐帶,送往珠三角東岸廣州、深圳、東莞、惠州及東部其他區域,為珠三角東北部區域新增200萬千瓦電源出力,破解東部區域部分缺電的困局,滿意經濟社會高質量開展、廣東首先完成全面小康的用電需求。
|
